壁を塞ぐ前にしか、直せないことがある

リノベーションの現場では、判断の速さが問われます。

解体して壁や天井を開けると、事前の調査では分からなかったことが見えてきます。解体の後にもう一度設計を見直す理由は、以前の記事に書きました。今回は、その見直しを、どれだけ早くできるかという話です。

分かったら、すぐに対処する。現場を止めない。材料の手配や、ほかの部分の工事の段取りがあるので、現場は毎日進んでいきます。

壁が開いている時間は、限られています。壁を塞いでしまえば、その中はもう見えません。手を入れることもできなくなります。

では、その限られた時間の中ですぐに判断するために、何が必要なのでしょうか。

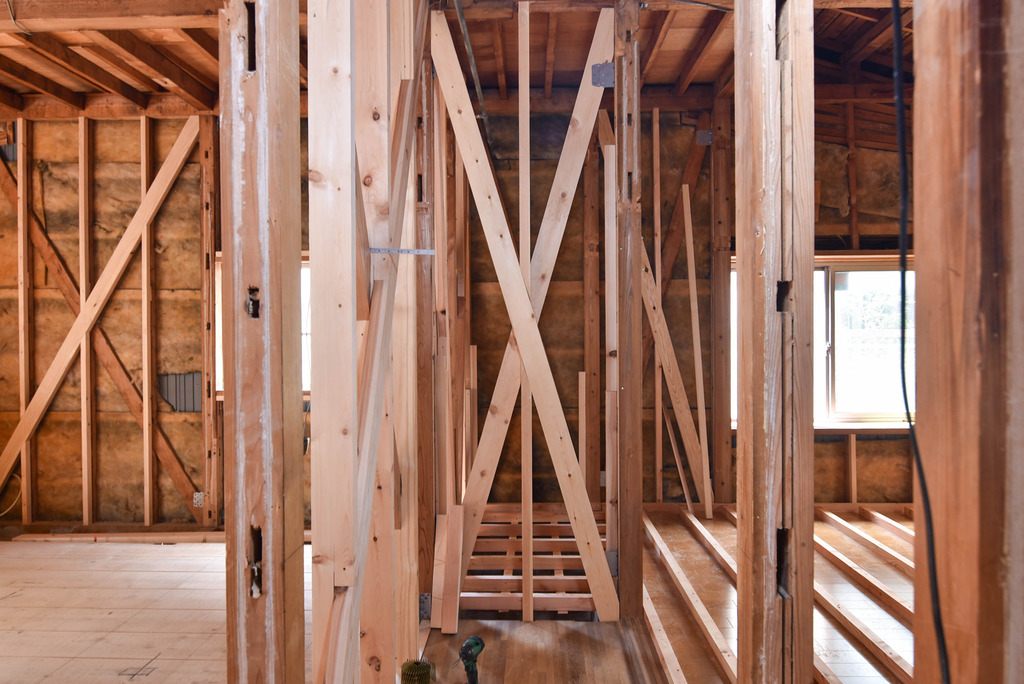

既存の柱の間に、新しい筋交いを入れている耐震補強の現場

基礎が無かった壁

耐震補強の工事が進んだと聞いて、現場を見に行った日のことです。補強を予定していた壁の下に、基礎が無いことが分かりました。

基礎の無い壁は、筋交いを入れても、地震の力を地面まで十分に伝えることができません。このままでは、予定していた耐震の強さが確保できなくなります。

基礎がある壁と、無い壁
地面 基礎 土台 梁 柱 筋交い 地震の力

力が地面まで伝わる筋交い → 土台 → 基礎 → 地面

地面 基礎が無い 土台 梁 柱 筋交い 地震の力

力が地面まで伝わりにくい筋交い → 土台 → ×

基礎の無い壁は、耐震の計算の上でも、強さを低く見込みます。筋交いを入れても、計画どおりの強さにはなりません。

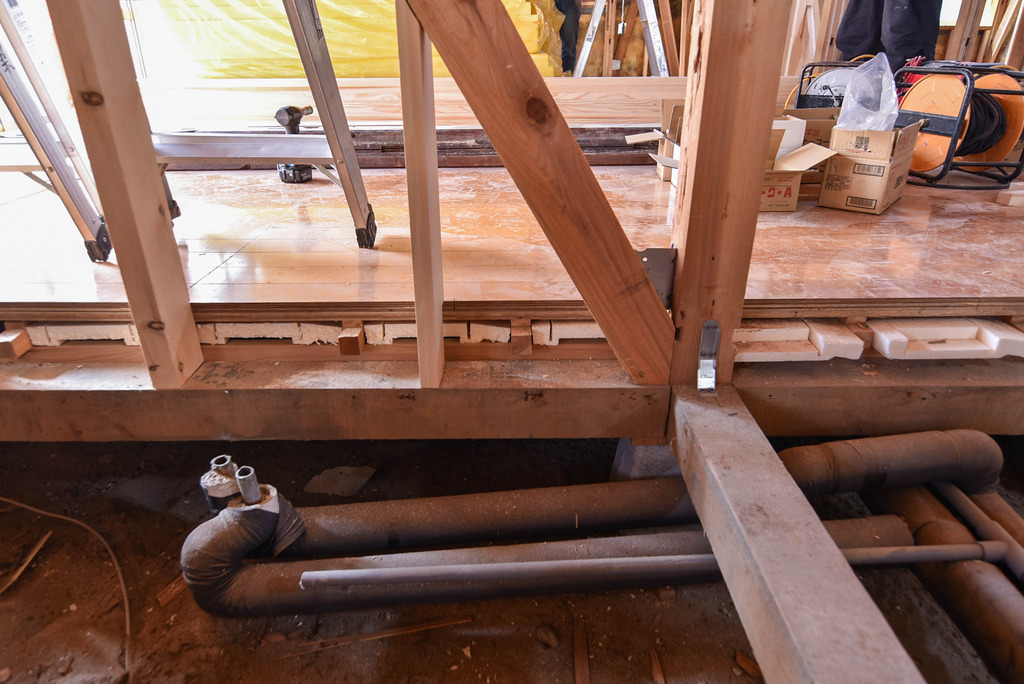

補強を予定していた壁の足元。土台の下に基礎が無い

土台の下に、基礎がありません。この壁の筋交いは、強さを低く見込んだうえで残し、足りない分を別の壁で補っています。

ただ、慌てることはありませんでした。耐震補強の計算は、自分で行っています。どの壁が、計算にどれだけ効いているのか。それを把握していたので、どこを変えればよいかが、すぐにイメージできました。代わりの候補になる壁も、ある程度、事前に想定していました。

直ぐにその場で、筋交いの位置を変え、本数を増やすよう現場へ指示を出しました。事務所に戻ってから変更した部分の計算をやり直し、予定していた耐震の強さを保てることを確かめています。

本来であれば、住まい手の承認を得てから指示するのが順序です。けれど、壁を塞がれてからでは、もう直せません。このときは先に指示を出し、理由と、費用が少し増える見込みと、耐震の強さは予定どおり確保できていることを、後から報告しました。

図面どおりには、塞げなかった

もう一つ、壁を塞ぐ前にしかできないことがあります。気流止めです。

古い木造住宅では、床下の冷たい空気が、壁の中を通って天井裏へ抜けていることがあります。この住宅も、既存の壁の中には薄い断熱材しかなく、空気が通り抜けていました。壁の中を空気が流れていると、断熱材を入れても、本来の性能が出ません。そこで、壁の上と下の端をふさぎ、空気の通り道を断つ。これが気流止めです。

壁の中を、空気が通り抜ける
天井裏 床下 室内 外 壁の中のすき間 抜ける 冷たい空気 薄い断熱材

気流止めが無い床下の空気が、壁の中を通って天井裏へ

天井裏 床下 断熱材 気流止め 気流止め 室内 外 止まる

気流止めがある壁の上と下をふさぎ、空気の通り道を断つ

気流止めは、壁の上と下の両方に入れます。片方だけでは、空気の流れを止めきれません。
床下の冷たい空気 気流止め 断熱材

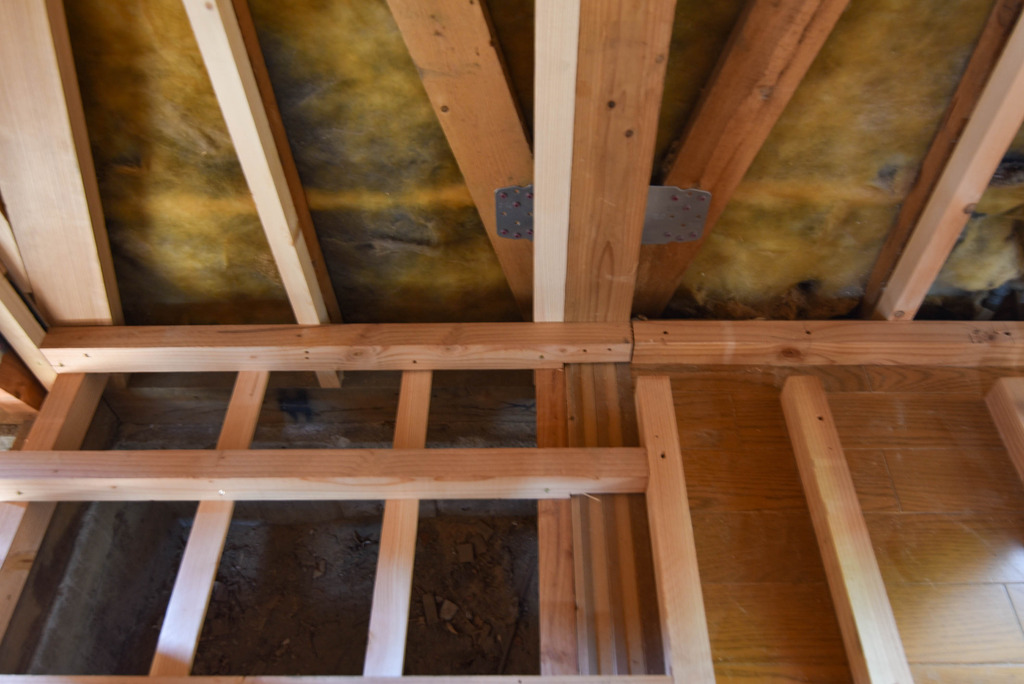

既存の外壁の足元。断熱材が黒ずみ、壁の中が床下とつながっている

既存の断熱材が、ところどころ黒ずんでいます。壁の中を空気が通り抜け、ほこりがこされた跡です。壁の下の端は、床下とつながっていました。

図面では、木材で塞ぐように指示していました。ところが現場で確かめると、木材ではうまく塞げない箇所があることが分かりました。

グラスウールを詰めて塞ぐ方法でも施工できることは、以前に読んだ資料で知っていました。そこで、その方法に切り替えることにしました。具体的な性能や仕様は、今回あらためて研究資料に当たり、詳しく調べています。

現場を見ていて、もう一つ分かったことがあります。外壁だけでなく、内部の間仕切り壁にも、床下の空気が天井裏へ抜ける通り道がありました。こちらにも気流止めが必要です。ただ、当初の工事には入っていなかったので、追加の見積を取り、金額を確かめてから決めることにしました。

準備しておくのは、答えではなく選択肢

二つの場面に共通しているのは、その場で決められたのは、前もって準備があったからだということです。

準備といっても、答えを用意していたわけではありません。基礎が無いことも、木材では塞げないことも、解体するまで分かりませんでした。用意していたのは、ほかにどんな選び方があるか、という選択肢です。

耐震の計算を自分でしているから、どの壁がどれだけ効くかが分かる。資料を読んでいたから、別の塞ぎ方があると知っている。選択肢を持っていれば、現場では方向を決めることができます。細かな確認は、事務所に戻って計算をやり直したり、資料に当たったりしながら、詰めていけばいい。

一方で、急いでいても、その場では決めないこともあります。費用が増えることは、住まい手の判断がなければ、最終的には決められません。内部の間仕切り壁の気流止めを、見積を待って決めることにしたのは、そのためです。基礎の無い壁で先に指示を出したのは、後からでは直せなかったからです。

その場で決めること、確かめてから決めること
分かったこと 現場で 事務所で 住まい手と
壁の下に基礎が無い 筋交いの位置と本数を変えるよう指示 計算をやり直して確かめる 後から報告
後からでは直せないため
外壁の気流止めが、木材では塞げない グラスウールで塞ぐ方向に決める 研究資料で性能と仕様を確かめる 方法を変えたことを伝える
間仕切り壁にも気流止めが要る 必要なことを確かめる 追加の見積を取る 金額を確かめてから決める
当初の工事に入っていないため
費用が増えることは、住まい手と決める。後からでは直せないときだけ、先に動いて後から報告する。

見えなくなる部分だからこそ、その時に決める

壁を塞いでしまえば、筋交いも気流止めも、もう見えません。住まい手も、いつかこの家に住む人も、確かめることはできなくなります。耐震や断熱は、暮らしの中では見えない基本性能です。見えなくなる部分だからこそ、壁が開いているその時に、決めておく必要があります。

リノベーションの現場では、状況は常に変わります。図面に書いたら終わりではなく、現場を確認し、その都度、よりよい方向を選ぶ。そうした姿勢が、設計者には求められているのだと思います。

その場でよりよい方向を選ぶには、選べるだけの手持ちが要ります。普段から広く深く知識を学んでおくことは大事だと、今回の件で改めて学びました。
